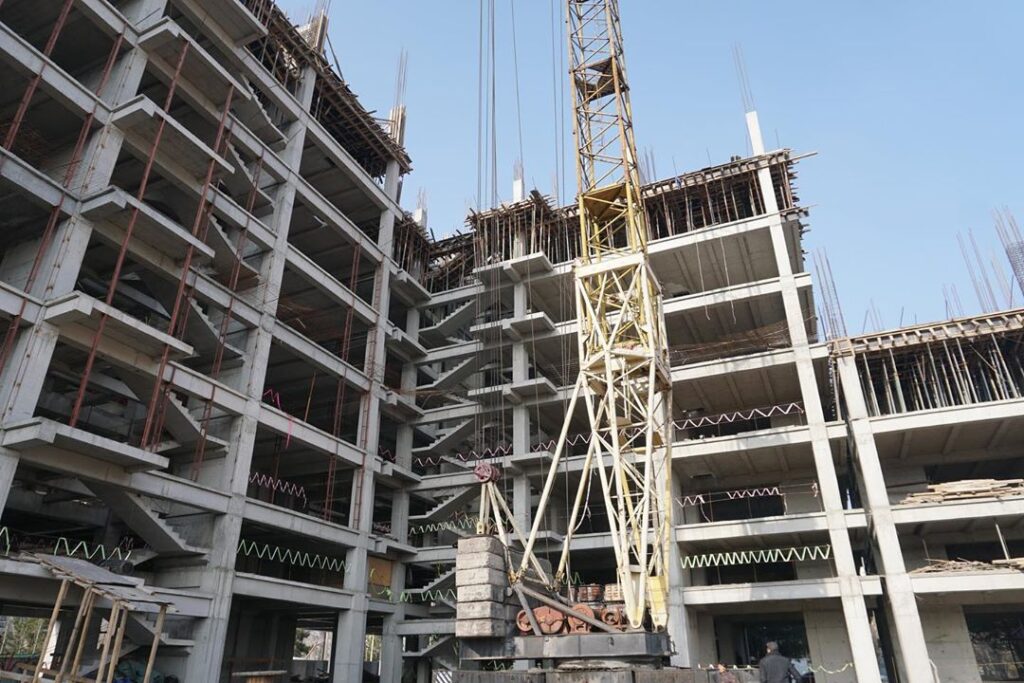

За прошедший месяц по первому блоку мы произвели следующие работы — Устройство железобетонных колонн на 7 этаже и монолитное перекрытие ригелей и лестничных маршей 7 этажа.
🏢
А также за месяц март планируем завершить железобетонный каркас ( колонны, монолитное перекрытие) на 8 и 9 этаже
Началось устройство кирпичных стен — первого блока.
⠀
🏢Блок б
За февраль месяц завершили устройство железобетонных колонн и монолитного перекрытия ригелей и лестничных маршей на 5 и 6 этаже
⠀
За месяц март планируем завершить 7 и 8 этаж.
Начиная с 3 декады марта — также планируем начать кладку Кирпичных стен блока Б.
⠀
🏢Блок В
⠀
В настоящий момент ведутся работы по устройству железобетонных колонн 5 этажа.
За месяц Март — планируется завершение железобетонного каркаса 5 и 6 этаже
